Programma Netuitbreiding Veluwe, 't Gooi en Flevoland (NuMeren)
In de regio’s Flevoland, 't Gooi en de Veluwe is de energietransitie in volle gang. Dit vraagt om een gigantische uitbreiding van ons stroomnet. We leggen kabels, plaatsen of vervangen elektriciteitshuisjes en realiseren nieuwe stroomaansluitingen. Liander treft, samen met aannemers en leveranciers, maatregelen om de betrouwbaarheid van het stroomnet te garanderen. Zo maken wij onze gas- en stroomnetten klaar voor een duurzame toekomst. In samenwerking met uw gemeente is bepaald waar en wanneer het stroomnet aangepast moet worden.
Programma NuMeren
Om aan de toenemende vraag te kunnen voldoen is een complete opwaardering van het bestaande net nodig. Daarom gaan we aan de slag in in de regio’s Veluwe, 't Gooi en Flevoland (met uitzondering van de Noordoostpolder). Het Liander-programma NuMeren is een samenvoeging van meerdere projecten. Dit betekent dat we ruim 800 kilometer aan kabels leggen en het plaatsen van ongeveer 270 elektriciteitsruimtes. Door deze uitbreiding zorgen wij ervoor dat u ook in de toekomst gebruik kunt blijven maken van ons betrouwbare elektriciteitsnet, voor bijvoorbeeld het laden van uw auto, elektrisch koken, duurzaam verwarmen en het opwekken van energie.
Ons energienetwerk speelt een belangrijke rol en is toe aan vernieuwing, maar waarom eigenlijk? Bekijk de video:
Cookies
Wat gaan we doen
In totaal wordt er ruim 800 km aan kabels gelegd en circa 270 elektriciteitshuisjes gebouwd of vervangen. Deze elektriciteitshuisjes worden verdeeld over het gehele gebied. De kabels (10kV en 20kV) worden geplaatst om het stroomnet aan elkaar te verbinden. De elektriciteitshuisjes worden tussen de kabels in geplaatst om het elektriciteitsnet te versterken. De route van de kabels loopt, waar mogelijk, aan de randen van percelen. Hierdoor ervaren bewoners, boeren en bedrijven zo min mogelijk last.
De kabel wordt gelegd via een boring of een open ontgraving. Voor een (gestuurde) boring geldt dat we onder een perceel doorboren en hier de kabel doorheen trekken. Voor de boring hebben we een in- en uittredepunt nodig. Dit is een bouwkuip waar de boring enerzijds de grond ingaat en er bij het uittredepunt uitkomt. Deze werkwijze is van toepassing bij het kruisen van wegen, spoorwegen en/of watergangen. Voor een open ontgraving graven we een sleuf over een bepaalde lengte en leggen hier de kabel in. Zodra de kabel erin ligt maken we de sleuf weer dicht.
Wat het Programma NuMeren bijzonder maakt, is dat er gebruik wordt gemaakt van extra externe voorbereidings- en uitvoeringscapaciteit, aanvullend op de reguliere capaciteit van Liander. Door de combinatie van de regulier beschikbare capaciteit én de extra capaciteit is Liander in staat om de enorme opgave te realiseren. Deze forse, maar ook slimme, uitbreiding van het stroomnet in uw regio is opgedeeld in twee deelgebieden. Het gehele programma dient gerealiseerd te zijn op 31 december 2036.
Voorlopige planning | |
---|---|
Wat gaat Liander doen? | |
Najaar 2024 |
Start voorbereiding projecten |
Vanaf 2025 |
Realisatie projecten |
In 2036 |
Programma gereed |

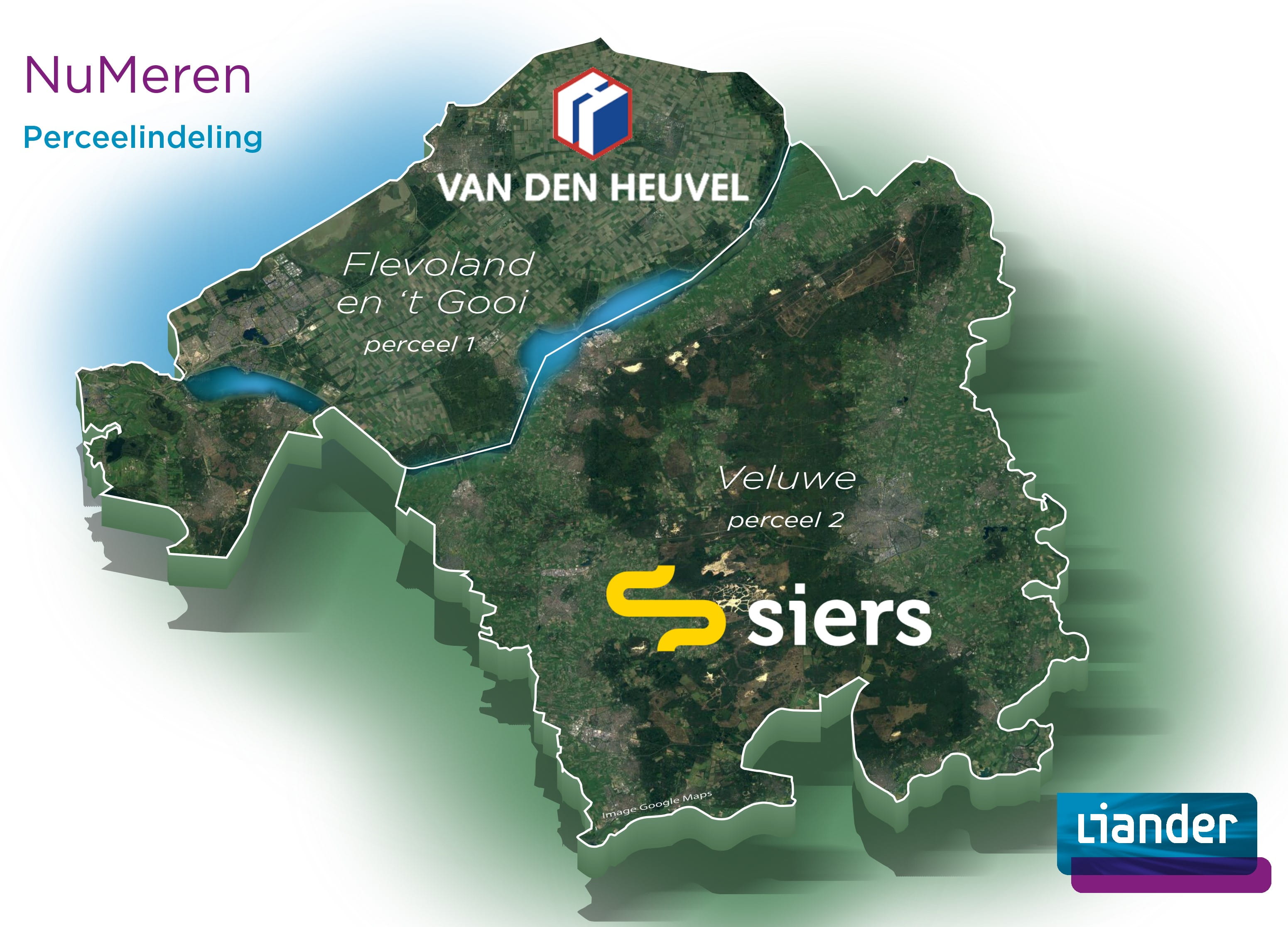

Twee deelgebieden, twee aannemers
NuMeren is aanvullend op de reguliere werkzaamheden van Liander in dit gebied. Er zijn namelijk extra mensen en middelen nodig om het werk uit te voeren. Wanneer wij dit niet doen, duren de geplande projecten van Liander eventueel langer. Liander heeft daarom hulp ingeschakeld van twee aannemers. De twee aannemers hebben elk hun eigen gebied, waarmee zij Liander ondersteunen om het programma te volbrengen. Aannemer Van den Heuvel gaat werkzaamheden verrichten voor perceel 1 (Flevoland & 't Gooi). De aannemer Siers Groep gaat aan de slag in perceel 2 (Veluwe).
Flevoland en ‘t Gooi (Aannemer Van den Heuvel)
Veluwe (Aannemer Siers Groep)
Meer weten?
Er ontstaat minder druk op stroomkabels en elektriciteitshuisjes. Hierdoor ontvangen bedrijven en bewoners voldoende stroom. We sluiten nieuwe wijken en bedrijven aan op het stroomnet en er is extra ruimte om stroom terug te leveren. Het resultaat is een betrouwbaar energienetwerk voor iedereen in de regio.
Liander is als netbeheerder verantwoordelijk voor het stroomnet in uw regio. Eén van onze taken is het uitbreiden, onderhouden en vernieuwen van deze energienetten.
Als onze werkzaamheden klaar zijn, betekent dat helaas niet dat er direct meer energie beschikbaar is. Voor nieuwe of zwaardere aansluitingen en/of het terugleveren van stroom moeten we ook andere onderdelen van het stroomnet uitbreiden en/of vernieuwen.
Meer informatie over uw aansluiting vindt u op Mijn Liander.
Bent u grootzakelijke klant? Kijk voor de actuele oplostermijnen op de capaciteitschecker van Liander.
Liander informeert omwonenden regelmatig over de voortgang van het programma. Dit doen wij samen met de gemeenten. Het informeren gaat via verschillende kanalen waaronder brieven, de website van Liander, (social) media en inloopavonden of online bijeenkomsten. Daarnaast spreekt Liander op verschillende momenten met grondeigenaren in de omgeving. In elke gemeente worden de juiste vergunningen aangevraagd en procedures doorlopen. Deze publiceren wij. Liander informeert omwonenden en belanghebbenden actief over de voortgang in zowel de voorbereidings- als realisatiefase.
U kunt terecht bij onze omgevingsmanagers via ProgrammaNuMeren@alliander.com.
