Uitbreiding stroomnet in Westbeemster

Om vandaag en in de toekomst betrouwbaar en duurzaam energie te kunnen blijven gebruiken in Westbeemster, breiden we de komende tijd het stroomnet van deze buurt uit. Daarvoor plaatsen we extra elektriciteitshuisjes en leggen we nieuwe kabels die worden aangesloten op het recentelijk gerealiseerde 50kV-onderstation Baanstede.

Wat maakt deze aansluiting noodzakelijk?

Het elektriciteitsnet in Nederlands functioneert goed, maar is nog niet volledig voorbereid op de steeds toenemende vraag naar energie. Vooral in grote delen van Noord-Holland is het momenteel niet mogelijk om nieuwe woonwijken of grote verbruikers, zoals bedrijven en supermarkten, aan te sluiten op het net. Daarom werken we aan een aanzienlijke uitbreiding van het elektriciteitsnet in deze regio. Dit gebeurt door het bouwen van nieuwe energiecentrales, het upgraden van bestaande installaties en het aanleggen van nieuwe kabelverbindingen. Dit geldt ook voor het elektriciteitsstation in Westbeemster.

Wat gaan we doen?

Coöperatieve Zuivelonderneming CONO (kaasfabriek) is een belangrijke stap aan het zetten richting duurzaamheid en vergroening van hun productieproces. De fabriek in Westbeemster wil haar twee bestaande AC5-aansluitingen laten demonteren en vervangen door één nieuwe, krachtige 17MW AC6c N-1-aansluiting. Deze uitbreiding is essentieel voor het elektrificeren van de bedrijfsprocessen, aangezien CONO volledig van het gas af gaat en overstapt op het gebruik van groene stroom. Door deze aanpassing kunnen ze hun energieverbruik verduurzamen en bijdragen aan de bredere klimaatdoelen. De nieuwe aansluiting biedt niet alleen de benodigde capaciteit voor de groei van het bedrijf, maar speelt ook een cruciale rol in het realiseren van een duurzamere bedrijfsvoering. Deze stap versterkt niet alleen de bedrijfsefficiëntie, maar ondersteunt ook de overgang naar een groene toekomst voor de regio Westbeemster.

In totaal leggen we 35 kilometer aan nieuwe stroomkabels en installeren we nieuwe elektriciteitsruimtes om het net te versterken. Het werk wordt uitgevoerd door onze aannemer Van Gelder B.V. We starten 3 april 2025 met de eerste werkzaamheden.

Waar gaan we werken

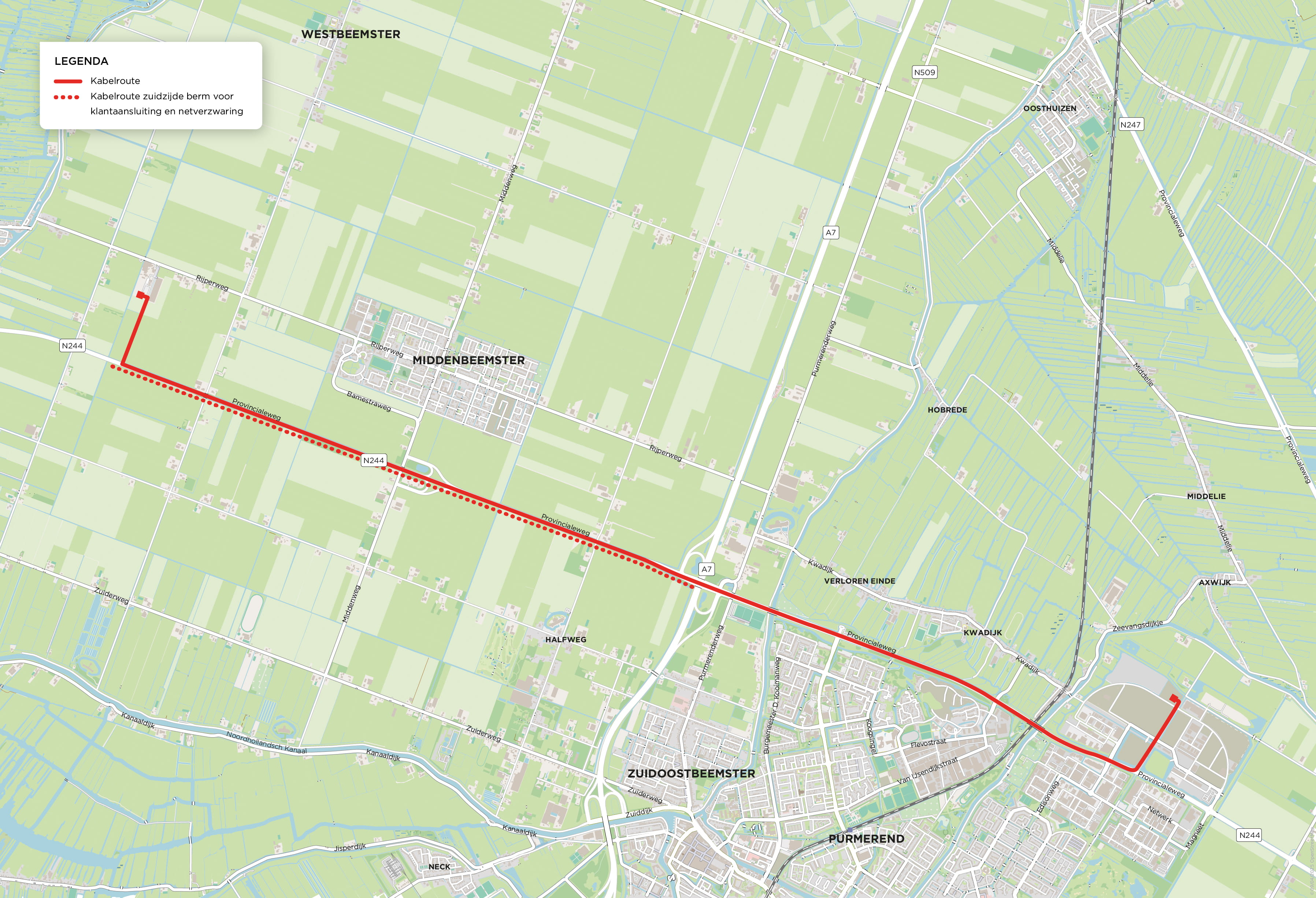

De plattegrond volgt later.

Planning

Wanneer gaan we werken
Wat gaan we doen
 Fase 1 - 27 mrt 2023Start ontwerpfase projecten (in samenspraak met engineeringsbureau).
 Fase 2 - Q1 2025Start voorbereidingen projecten door aannemers.
 Fase 3 - Q2 2025 (3 apr)Realisatie project.
 Fase 4 - Q1 2026Aansluiting gereed.

Meer weten?




Contact

Heeft u nog een andere vraag over de voorbereiding, planning of uitvoering van het werk?
Neem dan contact op met Roland Griekspoor via roland.griekspoor@alliander.com. Mocht je telefonisch contact willen, dan kan dat via onze Klantenservice op 088 - 542 64 44. Op werkdagen zijn we bereikbaar van 8.00 tot 17.00 uur.
