Vervanging gasleidingen in Weesp op Bedrijventerrein Noord

We vervangen in Weesp op Bedrijventerrein Noord de oude gasleidingen. Zo houden we het gasnet zo veilig en betrouwbaar mogelijk.

Wat gaan we doen?

We vervangen in totaal 2 km aan leidingen.  Om de werkzaamheden veilig te kunnen uitvoeren, worden sommige bedrijven een dagdeel afgesloten van het gas. Betreft het uw bedrijf? Dan ontvangt u hierover ongeveer 3 werkdagen van tevoren een bericht over. Tijdens de werkzaamheden verdelen we het werkgebied in verschillende delen die we achter elkaar aanpakken. Zo blijft het bedrijventerrein zo goed mogelijk bereikbaar.

Aannemer Van Baarsen voert het werk voor ons uit.
We starten 20 mei met de eerste werkzaamheden.

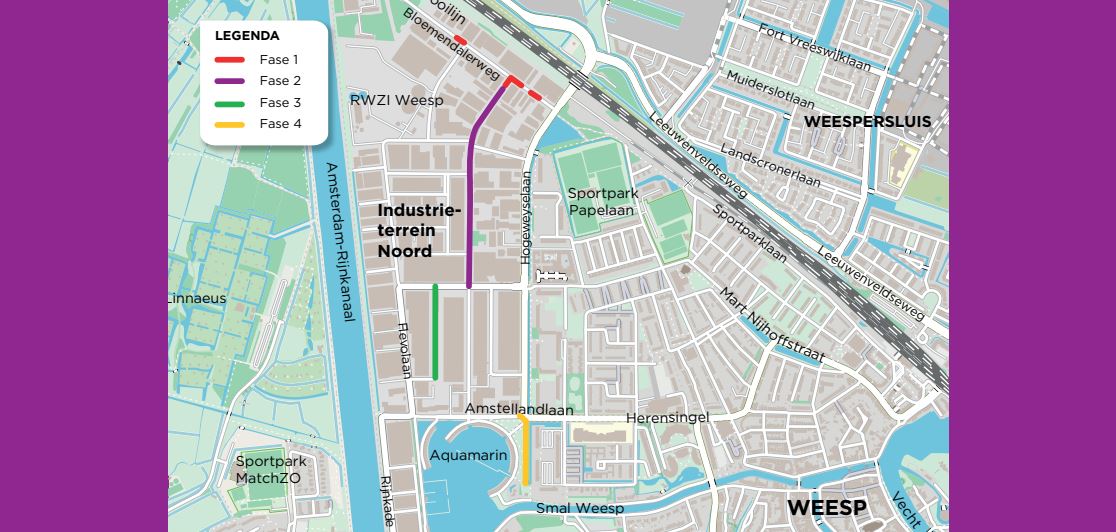

Waar gaan we werken

Klik op de foto voor een vergroting

Planning

Wanneer gaan we werken
 Waar gaan we werken
 Fase 1: 20 mei  2024 - 7 juni 2024 Bloemendalerweg
 Fase 2: 10 juni 2024 - 6 september 2024 Pampuslaan
 Fase 3: 9 september 2024 - 11 oktober 2024 Ambachtstraat
 Fase 4: 14 oktober 2024 - 15 november 2024 Korte Stammerdijk

Meer weten?




Contact

Heeft u nog een andere vraag over de voorbereiding, planning of uitvoering van het werk?
Neem dan contact op met omgevingsmanager Sander Remmé via sander.remme@alliander.com. Of neem contact op met onze Klantenservice op 088 - 542 64 44. Op werkdagen zijn we bereikbaar van 8.00 tot 17.00 uur. Geef hierbij projectnummer 0295121 door.
