Uitbreiding stroomnet van Lutjebroek
Om vandaag en in de toekomst betrouwbaar en duurzaam energie te kunnen blijven gebruiken in Lutjebroek, breiden we de komende tijd het stroomnet in deze buurt uit en verbeteren we het gasnet. Daarvoor plaatsen we 1 nieuw en vervangen we 1 elektriciteitshuisje, leggen we nieuwe dikkere kabels en vervangen we gasleidingen.
Wat gaan we doen?
We leggen in totaal 1 km dikkere, sterkere stroomkabels en plaatsen 1 nieuwe en vervangen 1 bestaand elektriciteitshuisje. Een deel van de woningen wordt aangesloten op deze nieuwe kabels. Ook vervangen we 600 meter aan gasleidingen. Tijdens de werkzaamheden verdelen we het werkgebied in verschillende delen die we achter elkaar aanpakken. Zo blijft de buurt zo goed mogelijk bereikbaar.
Aannemer Stam&Co voert het werk voor ons uit.
We starten in november met de eerste werkzaamheden.
Pastoor Gielenstraat blijft bereikbaar
Tijdens ons werk zal de Pastoor Gielenstraat tijdelijk onbereikbaar zijn via de P.J. Jongstraat. Daarom plaatsen we een tijdelijke brug naast de bestaande loopbrug naar de Anjelierlaan. Door deze brug blijven de woningen aan de Pastoor Gielenstraat ook tijdens onze werkzaamheden per auto bereikbaar voor bewoners en hulpdiensten.

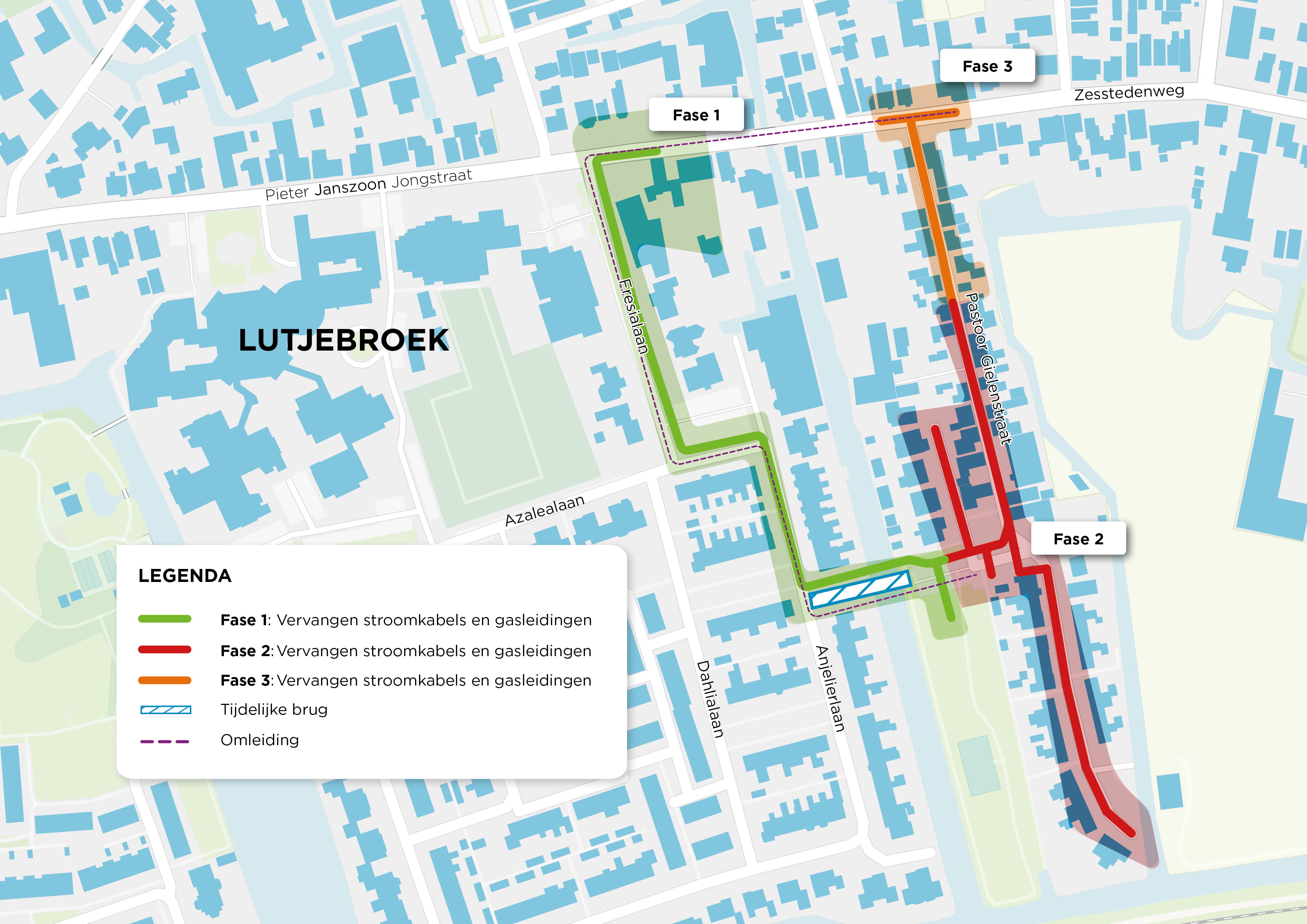

Waar gaan we werken
Planning
Welke fase en wanneer gaan we werken | |
---|---|
Wat gaan we doen en waar gaan we werken | |
Fase 1: november - december 2024 | Vervangen gasleidingen en stroomkabels Fresialaan en Anjelierlaan |
December 2024 | Bouwen tijdelijke brug i.v.m. bereikbaarheid Pastoor Gielenstraat |
Fase 2: januari - maart 2025 | Vervangen gasleidingen en stroomkabels Pastoor Gielenstraat 9 t/m 62 |
Fase 3: maart - april 2025 | Ombouw station Pastoor Gielenstraat 7a, en vervangen gasleidingen en stroomkabels Pastoor Gielenstraat 1 t/m 7 |
April 2025 | Afbreken tijdelijke brug na afronding van onze werkzaamheden |
Meer weten?
Als we de kabels vervangen of uw huisaansluiting op het vernieuwde net overzetten, is het nodig dat we de spanning tijdelijk van de kabels afhalen zodat onze monteurs veilig hun werk kunnen doen. Geldt dit voor u? Dan krijgt u ongeveer 3 werkdagen van tevoren hierover een bericht met de datum en het tijdstip van de onderbreking.
Hier vindt u tips hoe u uzelf kunt voorbereiden op een stroomonderbreking.
Als we de gasleidingen vervangen of uw huisaansluiting op het vernieuwde net overzetten, is het nodig dat we het gas tijdelijk afsluiten zodat onze monteurs veilig hun werk kunnen doen. Geldt dit voor u? Dan krijgt u ongeveer 3 werkdagen van tevoren hierover een bericht met de datum en het tijdstip van de onderbreking.
Hier vindt u tips hoe u uzelf kunt voorbereiden op een gasonderbreking.
We moeten de werkzaamheden verrichten op de locatie waar de kabels liggen. Dit is vaak in de stoep en/of de weg. Het kan zijn dat tijdens de werkzaamheden (een deel) van de stoep en/of weg hierdoor niet beschikbaar is. Om de hinder zoveel mogelijk te beperken leggen we loopplanken neer over de opgebroken weggedeelten, zodat woningen en/of bedrijfspanden bereikbaar blijven. We zetten het werkgebied af en plaatsen waarschuwingsborden.
Voorafgaand en gedurende de werkzaamheden slaan wij bij u in de buurt materiaal op. Ook hierbij proberen wij eventuele hinder tot een minimum te beperken.
Een elektriciteitshuisje - ook wel elektriciteitsruimte genoemd - is een belangrijke bouwsteen van ons energienetwerk. Het elektriciteitshuisje maakt stroom geschikt voor het gebruik in uw woning.
Wij begrijpen dat u vragen heeft over de nieuwe elektriciteitshuisjes in uw buurt.
Contact
Heeft u nog een andere vraag over de voorbereiding, planning of uitvoering van het werk?
Neem dan contact op met projectmanager Paul Stoop via paul.stoop2@alliander.com (elektriciteit) of Ruud Hoep via ruud.hoep@alliander.com (gas)
