Werkzaamheden in de Cruquiusbuurt: de boring onder het Amsterdam-Rijnkanaal
Binnenkort starten wij met werkzaamheden in de Cruquiusbuurt. Hieronder vindt u een overzicht van de verschillende stappen en wat u kunt verwachten.
Wanneer gaan we werken | |
---|---|
Wat gaan we doen | |
Week 14 tot en met week 16 | Boring in de Brandslangstraat |
Week 14 tot en met week 21 | Boring Zuiderzeeweg Zeeburgereiland |
Week 14 tot en met week 19 | Lassen van buizen in de Archiefstraat |
18 april (1 werkdag) | Vervoeren & Intrekken van de buizen |
Week 17 | Intrekken van elektriciteitskabels |
Heeft u vragen? Neem dan contact met ons op via de BouwApp door te zoeken op "Gestuurde boring Cruquiusbuurt - Baaibuurt-Oost". U kunt ook mailen naar boringenoost@alliander.com.
Wat kunt u verwachten?
- Boring in de Brandslangstraat in week 14 tot en met week 16.
Eind maart beginnen wij met de werkzaamheden in de Brandslangstraat. We plaatsen een boormachine op zowel de Brandslangstraat als aan de andere kant van het kanaal in de Baaibuurt-Oost. Beide boormachines boren naar elkaar toe en komen samen onder het Amsterdam-Rijnkanaal. Op deze manier komt er een boorgat waarin we later de elektriciteitskabels plaatsen.
De boormachine blijft twee dagen op locatie. Zodra de boring klaar is, voeren we de boormachine direct af.
Een tankwagen zuigt materiaal uit het boorgat en transporteert dit naar het werkterrein op Zeeburgereiland, waar we het materiaal recyclen. De tankwagen is in deze fase ongeveer één keer per uur aanwezig.
De werkzaamheden brengen geluidshinder met zich mee door de gebruikte boormachines, werkverkeer en ondersteunende apparatuur. Via de BouwApp informeren wij u vooraf over de momenten waarop de meeste geluidshinder te verwachten is.
Verkeersmaatregelen
- Toegang tot de kop van de Cruquiusweg en de Brandslangstraat blijft mogelijk. Hierdoor worden de gevolgen voor het verkeer zijn beperkt.
- Voetgangers worden om het werkterrein heen geleid.
- We zetten tijdens de spits verkeersregelaars in.
- De parkeergarage in de Brandslangstraat blijft bereikbaar.
- Boring Zuiderzeeweg Zeeburgereiland in week 14 tot en met week 21

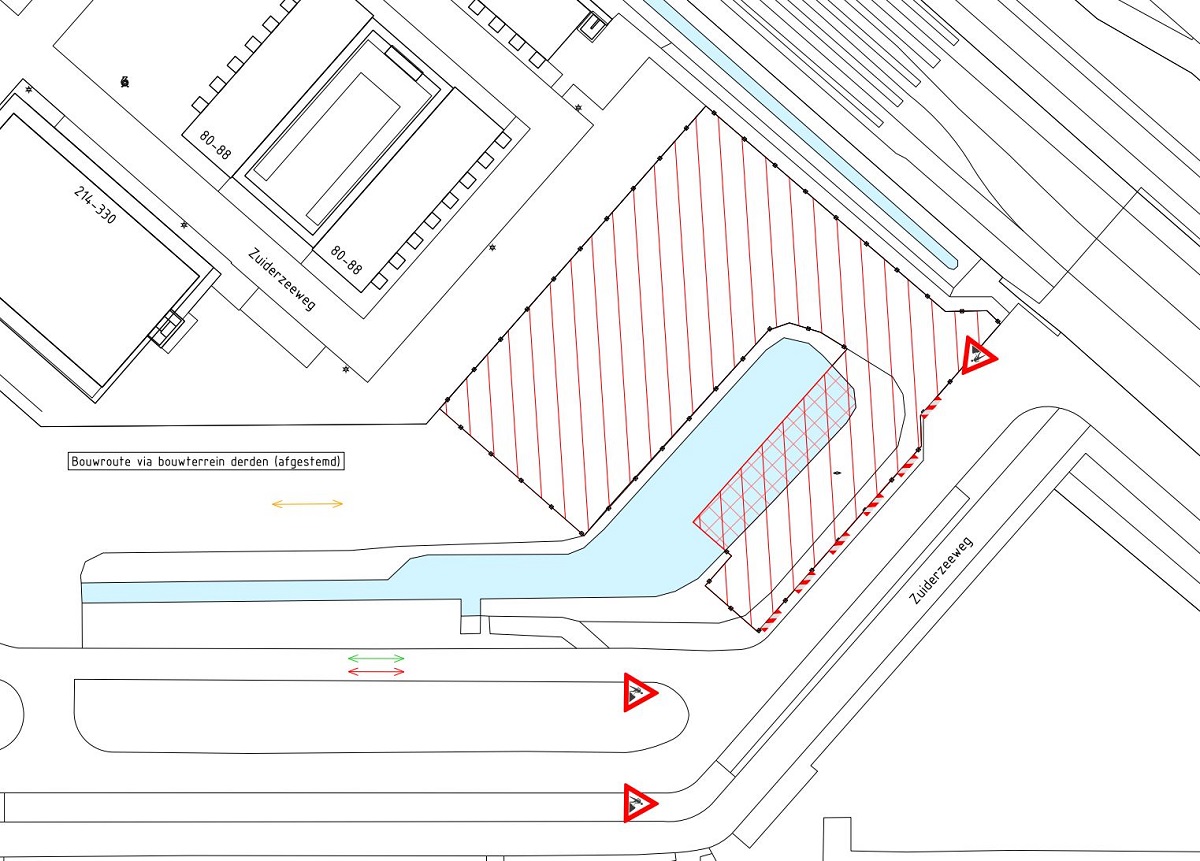

Eind maart starten wij ook met de werkzaamheden op Zeeburgereiland. Ter hoogte van de Zuiderzeeweg nummer 6 richten wij een werkterrein in. Op dit werkterrein komt een boormachine die richting de Brandslangstraat boort. Daarnaast staan er verschillende machines die gebruikt worden tijdens het boorproces. Bijvoorbeeld een recyclefabriek voor het materiaal dat in de Brandslangstraat uit het boorgat wordt gehaald. De boormachine staat hier meerdere weken.
De gevolgen voor het verkeer zijn beperkt; de Zuiderzeeweg blijft toegankelijk. De werkzaamheden brengen geluidshinder met zich mee door de gebruikte boormachines, werkverkeer en ondersteunende apparatuur. Via de BouwApp informeren wij u vooraf over de momenten waarop de meeste geluidshinder te verwachten is.
- Lassen van buizen in de Archiefstraat in week 14 tot en met week 19

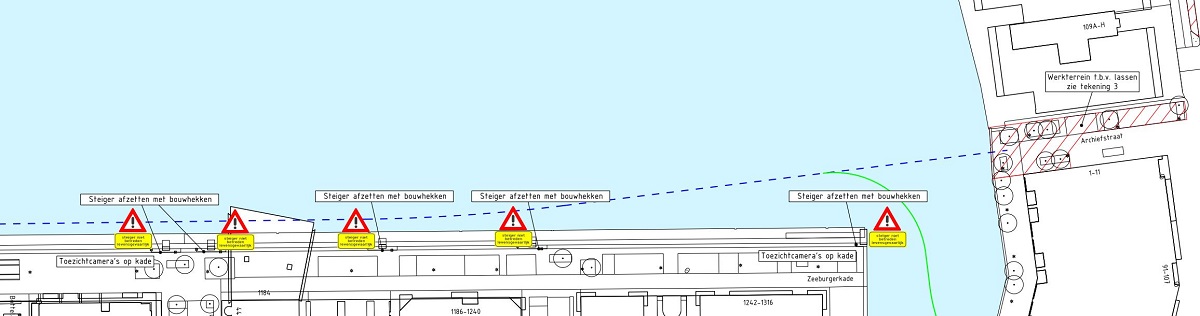

In de Archiefstraat richten wij een werkterrein in waar wij de buisleidingen aan elkaar lassen. Deze buizen worden later in het boorgat geplaatst. De gelaste buisleidingen leggen wij uit langs de Zeeburgerkade in de Port Entrepot Haven. Dit betekent dat er niet kan worden gezwommen vanaf de kade. Zwemmen is daar levensgevaarlijk. We zetten de toegang tot de kade af en er komt camerabewaking. Het varen vanaf de kade blijft mogelijk.
De gevolgen voor het verkeer zijn beperkt. De parkeergarage in de Archiefstraat blijft bereikbaar. We zetten een verkeersregelaar in om het verkeer in goede banen te leiden.
- Vervoeren & intrekken van de buizen op 18 april (1 werkdag)

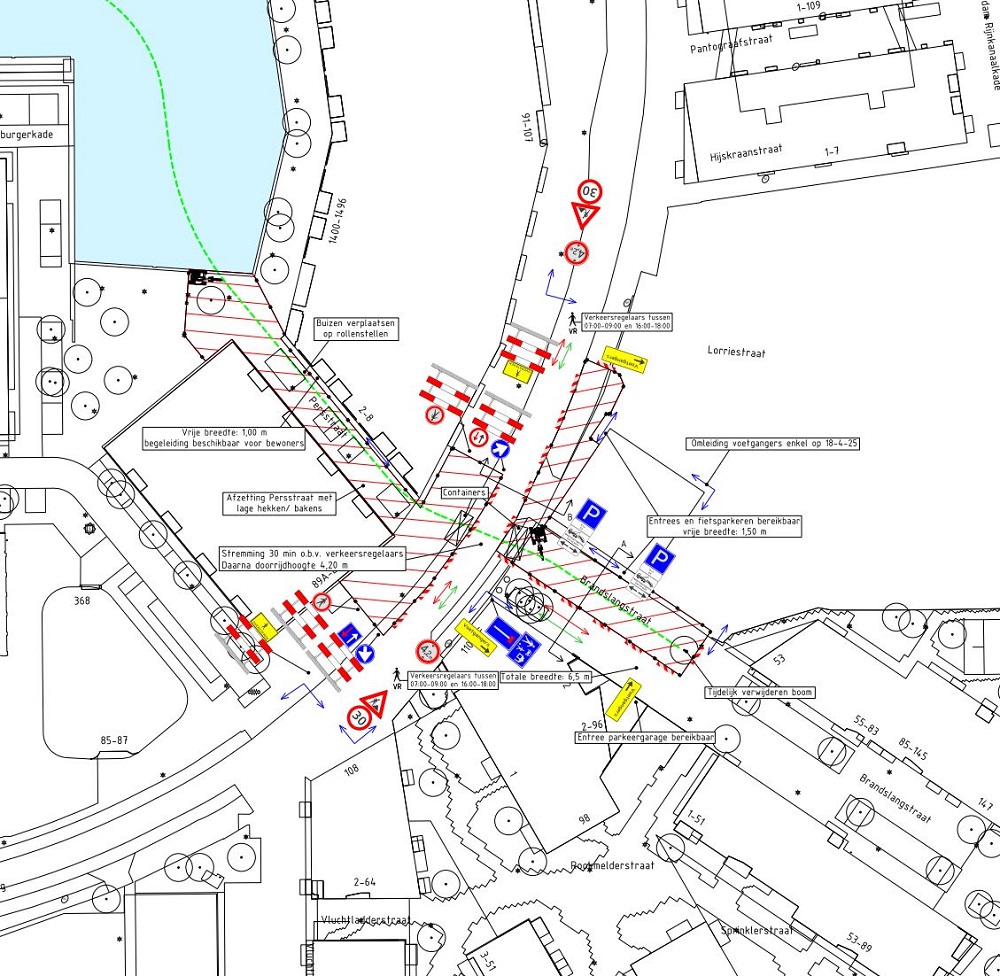

Wij trekken de gelaste buisleidingen in het boorgat wanneer de boorgang tussen Zeeburgereiland en de Brandslangstraat klaar is. Dit gebeurt met een kraan en speciale ‘rollers’ in de Persstraat. Containers aan beide kanten van de Cruquiusweg overbruggen deze weg. In de Brandslangstraat begeleidt een kraan de buizen het boorgat in.
Dit moet in één keer in één dag worden gedaan. Tijdens de start van deze fase is de Cruquiusweg korte tijd (maximaal een half uur) niet toegankelijk. Dit is afgestemd met de nood- en hulpdiensten. In geval van nood kunnen de buisleidingen door kranen worden opgetild, zodat er doorgang mogelijk is.
De werkzaamheden brengen geluidshinder met zich mee door de gebruikte machines, werkverkeer en ondersteunende apparatuur. Via de BouwApp informeren wij u vooraf over de momenten waarop de meeste geluidshinder te verwachten is.
Verkeersmaatregelen
- De Cruquiusweg blijft grotendeels open voor verkeer.
- Voetgangers worden om het werkterrein heen geleid.
- De parkeergarage in de Brandslangstraat blijft bereikbaar.
- Tijdens de spits worden verkeersregelaars ingezet.
- We verwijderen tijdelijk het groen op de kop van de Persstraat.
- Bewoners aan de noordzijde van de Persstraat kunnen onder begeleiding hun woning in en uit.

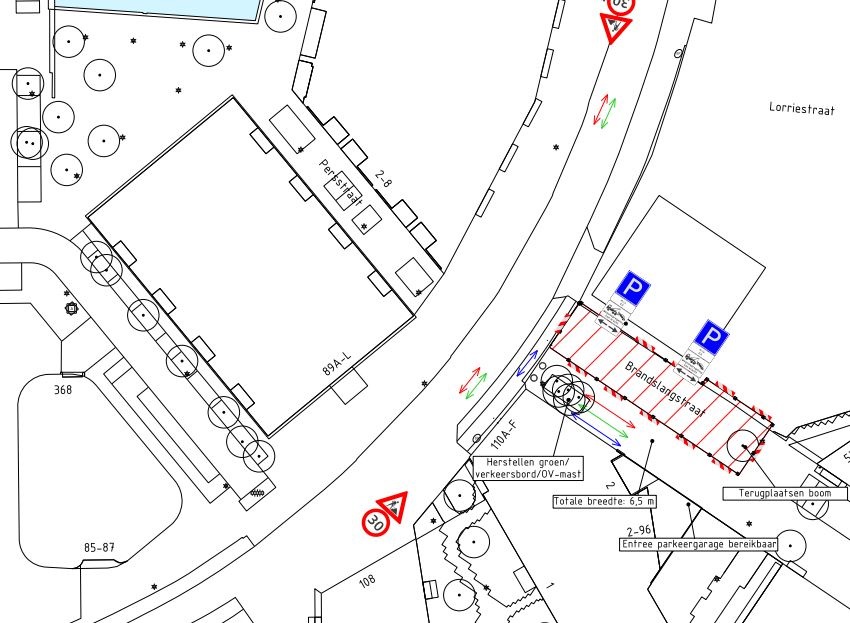

- Intrekken van de elektriciteitskabels in week 17.
Na het plaatsen van de buisleidingen, trekken wij de elektriciteitskabels in de buisleidingen. We zijn dan alleen nog aan het werk in de Brandslangstraat. De gevolgen voor het verkeer zijn minimaal. De Brandslangstraat en de parkeergarage blijven bereikbaar.
- Opruimen en herstel van het werkterrein
We ruimen tijdens deze stap het werkterrein op. Het eerder verwijderde groen plaatsen we terug. Ook herstellen we de straat. De openbare ruimte leveren we op aan de gemeente.
