Ondergrondse hoogspanningskabel Ede

Een nieuwe ondergrondse hoogspanningskabel wordt aangelegd (A-B-C en B-D op plattegrond) en vervangt de bovengrondse hoogspanningslijn die van noord naar zuid door Ede loopt (A-E op plattegrond). Omdat de locatie van het nieuwe onderstation Frankeneng (E) nog niet bekend is, kan de route en de locatie van B naar D nog wijzigen. De bovengrondse hoogspanningslijn inclusief de masten worden verwijderd als de nieuwe ondergrondse hoogspanningskabel in werking is.

Wat gaan we doen?

Werkzaamheden kabelverbinding

Voor beide kabelverbindingen worden dezelfde soort werkzaamheden uitgevoerd. We starten met de route A-B-C. Als voorbereiding op de werkzaamheden kappen we bomen als dat noodzakelijk is, maken we werkstroken vrij en tijdelijke in- en uitritten.

De kabelverbinding wordt deels door open ontgraving en grotendeels door gestuurde boringen aangelegd. Dit is om zoveel mogelijk de overlast voor omwonenden en het openbare leven zoveel mogelijk te voorkomen. We boren bijvoorbeeld diep onder delen van het bos, het spoor Ede – Lunteren en Arnhem – Veenendaal, de snelweg A30 door en langs de parallelweg aan de noordzijde van de N224. Op agrarische gronden leggen we aan met behulp van een open ontgraving. Alle grond wordt na de werkzaamheden van nieuwe beplanting voorzien die bijdraagt aan de biodiversiteit.

Werkzaamheden verwijderen masten

Een deel van de masten in Ede staat in de achtertuinen van woningen of op bedrijfspercelen. Om de masten te verwijderen worden ze eerst vrijgemaakt van eventuele beplanting en andere obstakels. Daarna wordt de mastvoet geknipt en de mast weggehaald. Ook verwijderen we de fundering. Het gat wordt aangevuld met tuingrond en klaargemaakt voor herbeplanting. Voor aanvang van deze werkzaamheden wordt tijdig contact opgenomen met de betreffende inwoners en organisaties.

Waar gaan we werken

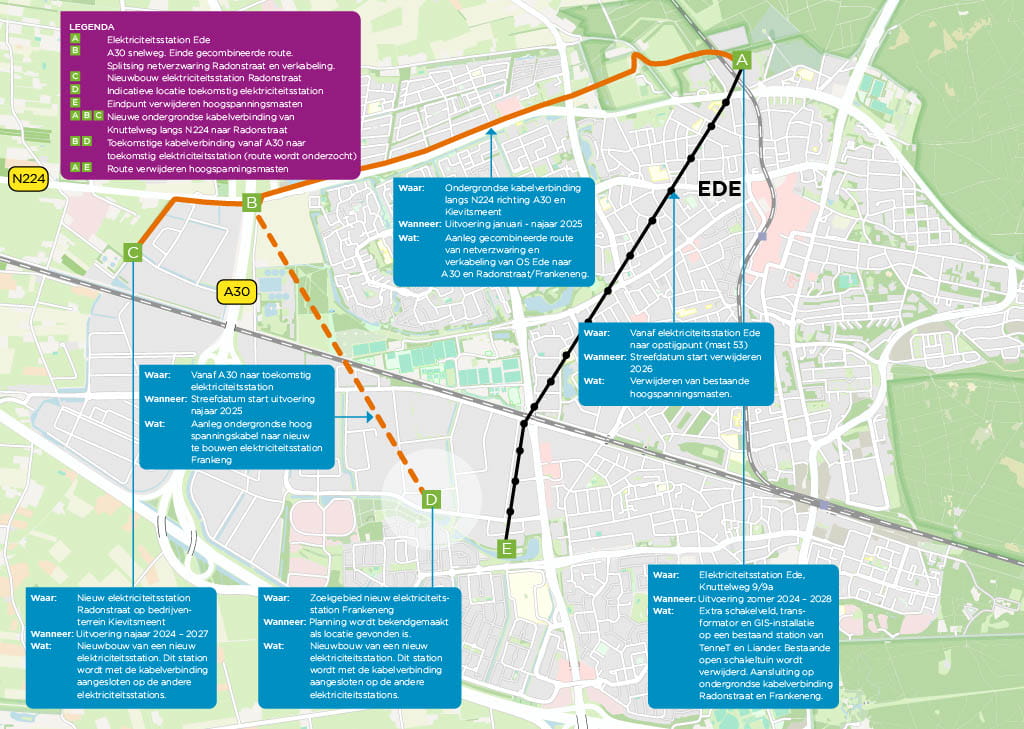

Route en werkzaamheden nieuwe kabelverbindingen (kabeltracé) en verwijderen masten:

Klik hier voor een vergroting van de plattegrond

Wat merk ik van de werkzaamheden?

Bouwverkeer kan zorgen voor hinder. Bijvoorbeeld bij het aan- en afvoeren van materialen die nodig zijn, het doen van boringen, graafwerkzaamheden, inrichting van werkterrein langs de ontgravingen, de sloop van elektriciteitsmasten en bij de bouw en uitbreiding van de elektriciteitsstations. Op sommige momenten zijn verkeersmaatregelen nodig om de veiligheid voor iedereen tijdens de werkzaamheden te garanderen en zijn bepaalde straten of gebieden tijdelijk niet toegankelijk. Hulp- en veiligheidsdiensten hebben altijd toegang. Direct omwonenden en bedrijven worden tijdig op de hoogte gebracht over welke maatregelen het betreft, hoelang deze duren en wanneer de werkzaamheden starten.

Planning

Kabelverbinding elektriciteitsstation Ede – Radonstraat

Wanneer gaan we werken
Wat gaan we doen
 Begin/medio 2024 Aanvraag vergunningen
 Najaar 2024 Informatie-moment omwonenden en bedrijven
 Najaar 2024 Start werkzaamheden
 Begin/medio 2025 Einde werkzaamheden

Kabelverbinding A30 - elektriciteitsstation Frankeneng

Wanneer gaan we werken
Wat gaan we doen
 Nazomer 2025Streefdatum start werkzaamheden (op voorwaarde dat de locatie en route van de verkabeling bekend zijn)

Planning verwijderen masten

Wanneer gaan we werken
Wat gaan we doen
 Medio-eind 2026Streefdatum verwijderen masten

Een gedetailleerde en actuele planning vindt u vanaf de start van de werkzaamheden in onze BouwApp.

Meer weten?






Contact

Heeft u nog een andere vragen? Stuur dan een e-mail naar ede@liander.nl.
