Uitbreiding elektriciteitsstation Ede
Het elektriciteitsstation van TenneT en Liander in Ede Noord aan de Knuttelweg 9 en 9a wordt vernieuwd en uitgebreid. Er wordt extra capaciteit bijgebouwd om de andere projecten in Ede mogelijk te maken. Dit station vormt een soort knooppunt voor alle projecten.
Elektriciteitsstation Ede bestaat uit twee delen, een deel van TenneT ten noorden van de Doolhoflaan en een deel van Liander ten zuiden van de Doolhoflaan.
Wat gaan we doen?
We gaan het vermogen van elektriciteitsstation Ede vergroten. Dat doen we door oude onderdelen te vervangen en door nieuwe onderdelen toe te voegen. We plaatsen gebouwen, installaties en leggen diverse ondergrondse kabels aan. De werkzaamheden vinden voor een groot deel plaats op het terrein zelf.
Op het TenneT-terreindeel wordt gewerkt aan het:
- Plaatsen van een nieuw Centraal Diensten Gebouw (CDG)
- Aanbouwen van een nieuw 150kV-veld
- Plaatsen van een nieuwe transformator 150/50 kV 100 MVA
Op het Liander-terreindeel wordt gewerkt aan het :
- Plaatsen van een nieuwe GIS-installatie in een gebouw;
- Verwijderen bestaande open schakeltuin 50kV
- Het station wordt met een ondergrondse kabelverbindingen aangesloten op het nieuwe station Radonstraat en Frankeneng

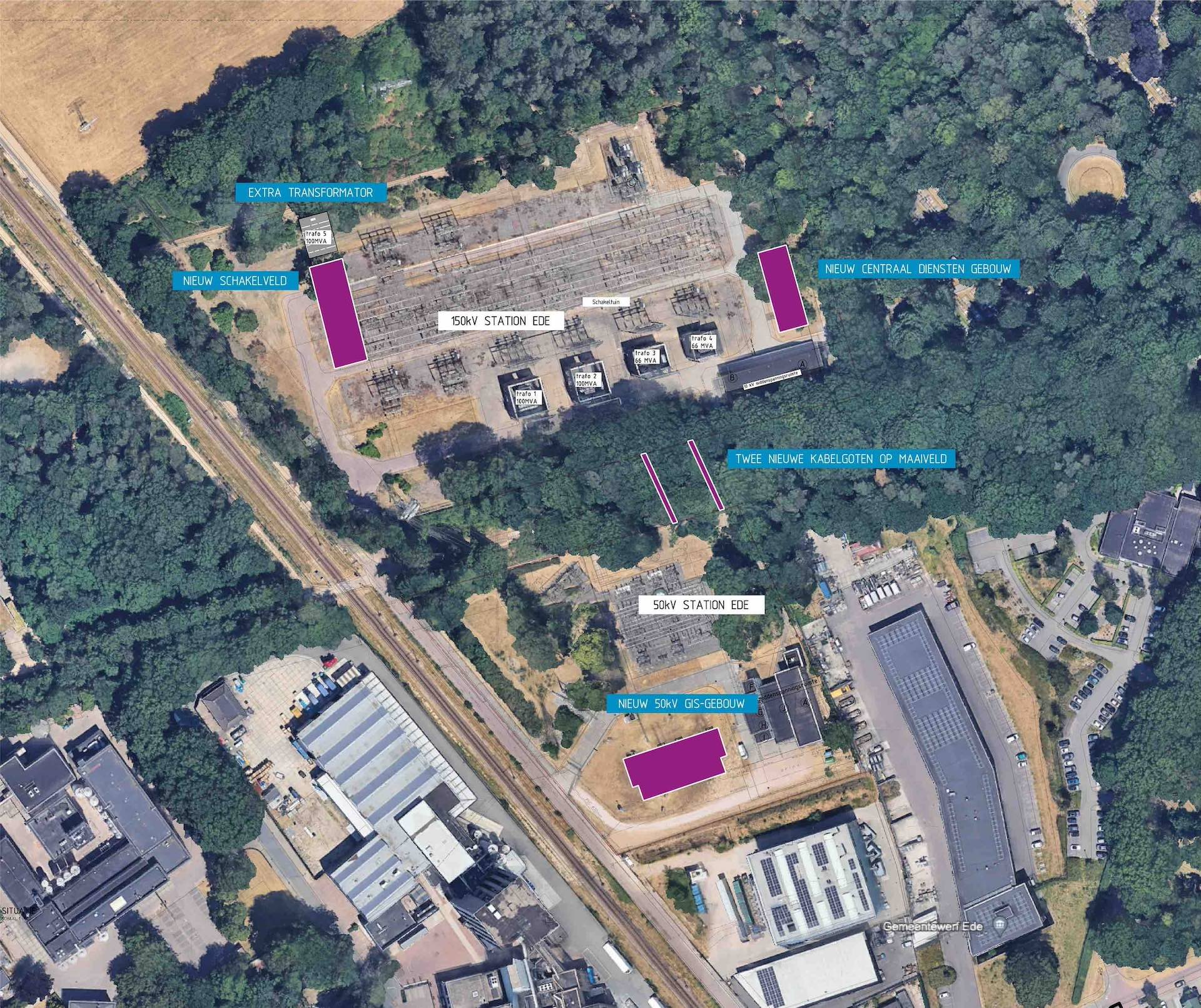

Waar gaan we werken
Wat merkt u van de uitbreiding?
- Tijdelijk bouwverkeer: tijdens de werkzaamheden kunt u tijdelijk overlast ervaren. Bijvoorbeeld door het bouwverkeer en vrachtverkeer voor de aan- afvoer van materialen. Geluidsoverlast zal beperkt zijn. Er hoeft niet geheid te worden bijvoorbeeld.
- Aanleg ondergrondse kabelverbindingen: waar de ondergrondse kabels van het station precies komen te liggen, is nu nog niet duidelijk. Voor de aanleg van de kabels vinden graafwerkzaamheden plaats. U kunt hiervan hinder ervaren. Bekijk hier actuele informatie over het project aanleg ondergrondse kabelverbinding.
- Verkeer voor beheer en onderhoud: als de werkzaamheden zijn afgerond zal het verkeer voor beheer en onderhoud beperkt zijn. Het station wordt namelijk op afstand bestuurd.
Planning
Wanneer gaan we werken/Fase | |
---|---|
Wat gaan we doen/Waar gaan we werken | |
Juli 2024 | Start uitvoering |
Eind 2027 | Laatste werkzaamheden |
Eind 2027/begin 2028 | Oplevering |
Bovenstaande planning is naar verwachting en houdt rekening met het meest gunstige scenario. Een gedetailleerde en actuele planning vindt u vanaf de start van de werkzaamheden in onze BouwApp.
Download alvast de BouwApp
Veelgestelde vragen
Dit is een gebouw van TenneT om alle binnen het gebouw aanwezige installaties centraal aan te kunnen sturen, te bedienen en te laten samenwerken. Het voordeel hiervan is centrale aansturing en aflezing van data voor de centrale installaties. Ook het aflezen van informatie (temperatuur, in dienst zijnde installaties) en het tijdelijk in-/uitschakelen van installaties vindt hier plaats.
Term voor het schakelgebied of aankoppelingsruimte op een elektriciteitsstation. Zo'n station bestaat doorgaans uit een centrale rail (of meerdere) en naar beide kanten een aantal plekken waar hoogspanningslijnen, transformators, schakelaars, grondkabels, compensatiespoelen of bewaakapparatuur worden aangesloten op een systematische wijze. Een groep van deze velden wordt een schakelveld of schakeltuin genoemd. (bron: hoogspanningsnet.com)
De GIS-installatie neemt de functie van de 50kV-schakeltuin over en wordt in een 11 meter hoog gebouw ondergebracht. Het grote voordeel is dat hiervoor veel minder ruimte nodig is dan bij een open schakeltuin. De 50kV-schakeltuin ten zuiden van de Doolhoflaan wordt na afloop van de werkzaamheden verwijderd. De schakeltuin noorden van de Doolhoflaan blijft wel bestaan. GIS staat voor – Gas insulated switchgear.
Veld met rails, vermogensschakelaars, spanningstransformators en scheidingsschakelaars die aangestuurd kunnen worden om hoogspanningslijnen en componenten op een elektriciteitsstation aan of af te schakelen. De wirwar van buizen, klemmen en installaties die je op een elektriciteitsstation ziet is de schakeltuin. (bron: hoogspanningsnet.com)
Het elektriciteitsstation wordt met het bestaande hoogspanningsnet verbonden via ondergrondse kabels. Waar de kabels precies komen te liggen, wordt nog verder onderzocht.
Om eerdergenoemde werkzaamheden uit te kunnen voeren, zijn er circa 30 bomen en meerdere struiken gekapt op zowel het 150kV- en 50kV-deel van het terrein. We planten zo veel mogelijk groen terug buiten het terrein van het elektriciteitsstation. Het is namelijk niet mogelijk om bomen en struiken met diepe wortels te planten bovenop of vlakbij ondergrondse kabels.
Contact
Heeft u nog een andere vraag over de voorbereiding, planning of uitvoering van het werk? Stuur dan een e-mail naar ede@liander.nl.
