Elektriciteitsnet Haarlem centrum wordt vernieuwd

Liander gaat vanaf eind januari tot november 2025 in het centrum van Haarlem 83 transformatoren verdeeld over 62 bestaande elektriciteitshuisjes vervangen. Deze grootschalige vervangingsoperatie is hard nodig. Het elektriciteitsstation en de kabels die nu de elektriciteitshuisjes in het centrum van elektriciteit voorzien zijn verouderd en worden op termijn uit bedrijf genomen.

15 januari 2025
Noord-Holland

De werkzaamheden worden in fases uitgevoerd en per fase wordt een gebied van het centrum onder handen genomen. Ondernemers en inwoners van het centrum van de stad kunnen daarom gedurende de periode van eind januari tot november 2025 te maken krijgen met stroomonderbrekingen. Op het moment dat een gebied aan de beurt is, worden bedrijven en huishoudens in dit gebied hierover geïnformeerd. Met deze werkzaamheden wordt het middenspanningsnet in Haarlem weer toekomstbestendig. Dit is belangrijk omdat we steeds vaker elektrisch rijden, koken en onze huizen verwarmen. Het oude 6.000 volt middenspanningsnet is ooit aangelegd in de eerste helft van de twintigste eeuw. De capaciteit van dit elektriciteitsnet is niet meer voldoende voor wat we er nu en in de toekomst van vragen.

Laatste stad met veroudert 6.000 volt elektriciteitsnet

Het centrum van Haarlem wordt op dit moment gevoed door het elektriciteitsstation Haarlem-West waar de elektriciteit met een spanning van 50.000 volt aankomt en wordt omgezet naar 6.000 volt. Vervolgens gaat de elektriciteit via middenspanningskabels naar de elektriciteitshuisjes in de wijken, die de winkels en huishoudens via het laagspanningsnet van elektriciteit voorzien. Haarlem is nog een van de laatste steden in Nederland met een verouderd 6.000 volt middenspanningsnet. Door de veroudering neemt de betrouwbaarheid van het elektriciteitsstation en het middenspanningsnet sterk af. Het elektriciteitsstation Haarlem-West wordt daarom later dit jaar uit bedrijf genomen en het centrum wordt in de toekomst van stroom voorzien door de stations aan de Oorkondelaan en in Overveen. Deze elektriciteitsstations zetten de spanning om van 50.000 naar 10.000 volt. Om de spanning straks probleemloos te kunnen omzetten, zijn alle 6.000 volt kabels al vernieuwd. Als laatste worden nu de 6.000 volt transformatoren in de elektriciteitshuisjes vervangen door transformatoren die 10.000 volt kunnen omzetten naar laagspanning van 400 of 230 volt. Dit is de spanning van de elektriciteit die wordt gebruikt door onder andere huishoudens en winkels.

Strakke planning en communicatie

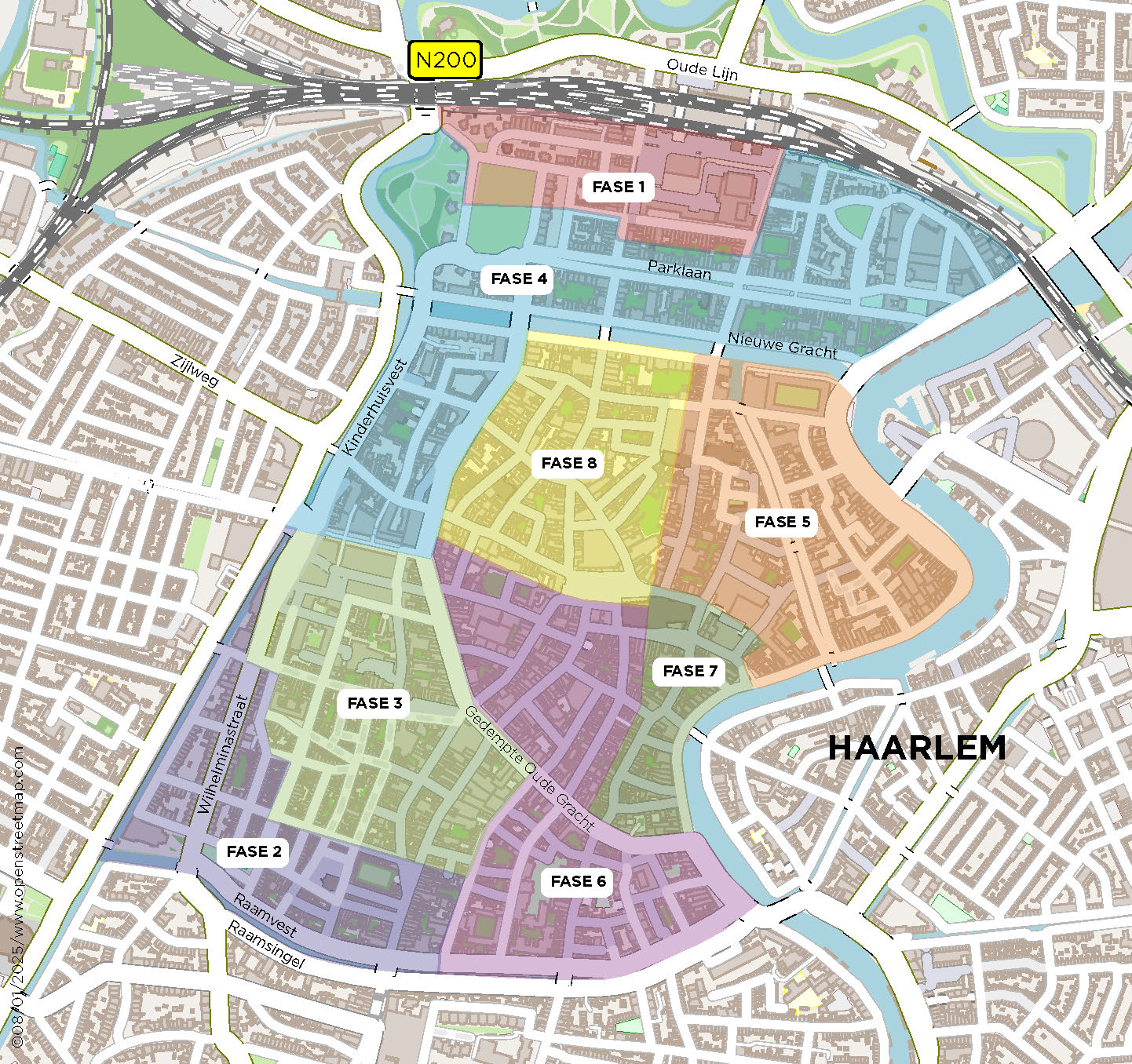

De transformatoren in de elektriciteitshuisjes worden gefaseerd vervangen. Eind januari wordt er gestart in het gebied rond het treinstation en als laatste is het hartje van het centrum aan de beurt. In totaal zijn er 8 fasen. Elke fase bestaat uit een zogenaamde ring van elektriciteitshuisjes die op elkaar zijn aangesloten. Hiermee wordt eengebied voorzien van elektriciteit. Als het gebied aan de beurt is worden alle inwoners, ondernemers en instellingen zo goed en vroeg mogelijk ingelicht. Dit wordt op verschillende manieren en via diverse kanalen gedaan. Door de omvang van de vervangingsoperatie en de daarom strakke planning, zijn wijzigingen in de volgorde van de werkzaamheden niet tot zeer beperkt mogelijk. Als alle elektriciteitshuisjes zijn omgebouwd en de aansluiting op de elektriciteitsstations aan de Oorkondelaan en in Overveen is afgerond, dan is het elektriciteitsnet in het centrum van Haarlem weer toekomstbestendig.

Volg de werkzaamheden in Haarlem hier.
